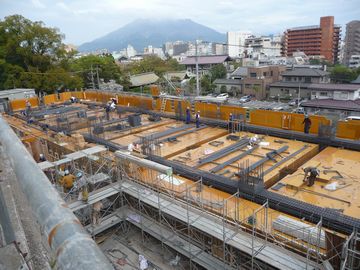

4月10日 1階の柱壁の型枠組みが終わり 2階梁の鉄筋組が始まりました。こうして見ると建物の輪郭、形状も写真でもよく分かるようになりました。
4月13日 総合定例会議で鹿児島入りしておりました所長が工事進捗確認しています。3日前より柱筋が立ち上がっています。

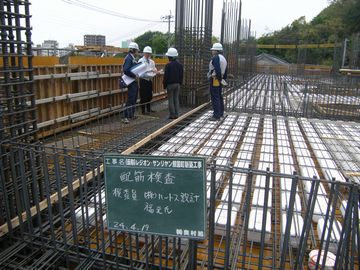

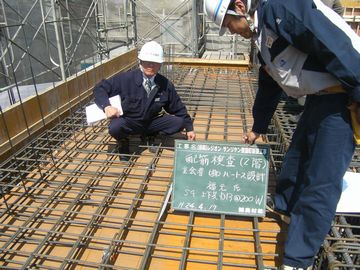

4月17日 弊社の監理マネージャーが2階梁、床の配筋検査を行いました。

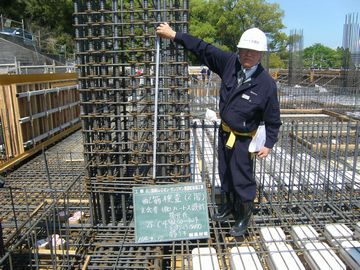

同日 柱鉄筋の配筋も確認しています。最近は以前にもまして鉄筋径も大きく本数も密になっていますので、(梁、柱、床)の各工程毎に確認しなければならない状況とのことでした。

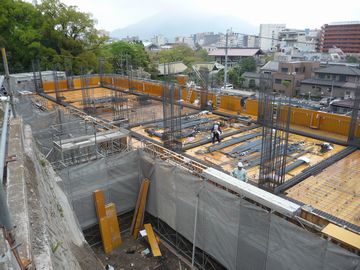

4月19日 2階床のボイドも整列、スラブも配筋が終了し、現場は 中間検査に備え整理整頓されていました。準備万端で午後からの検査に望みます。その前にちょっと現地の最終確認をしました。事務所で図面を見ているだけでは分からないこと、現地でなければ気づかないことが『ここ』には沢山あります。こういう機会がもっと取れればいいのですが。

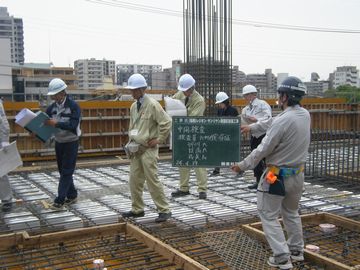

4月19日 午後より 建築の中間検査(2階床梁配筋検査)が行なわれました。同時に瑕疵担保検査も行なわれました。始めに事務所にて、鉄筋のミルシートや各工程写真や検査記録等の確認が行なわれました。
その後 現地での配筋状況及び建物配置等の確認が行なわれました。鉄筋径、ピッチ、梁成、梁幅、納まり、図面との整合等厳しく見て頂きました。無事終了しました。

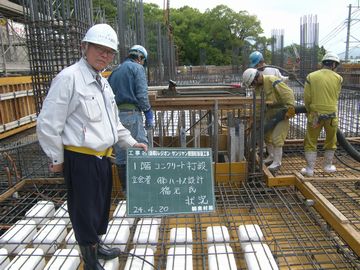

4月20日 1階のコンクリート打設が行なわれました。コンクリート受入確認の為、弊社の福元監理も終日立ち会っております。

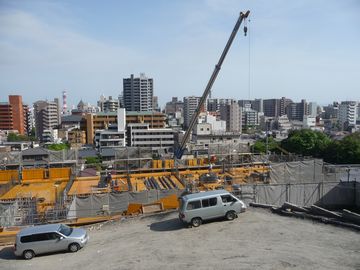

4月27日 コンクリート打設から1週間経過 2階躯体工事進行中です。

4月28日 全景写真です。1か月前より進行状況が目に見えて分かるようになりました。
